新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市

書庫のある家(仮)

新築/リフォーム|すべて

建築中レポート

1. 2024年11月11日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<NEXST STAGE監査>

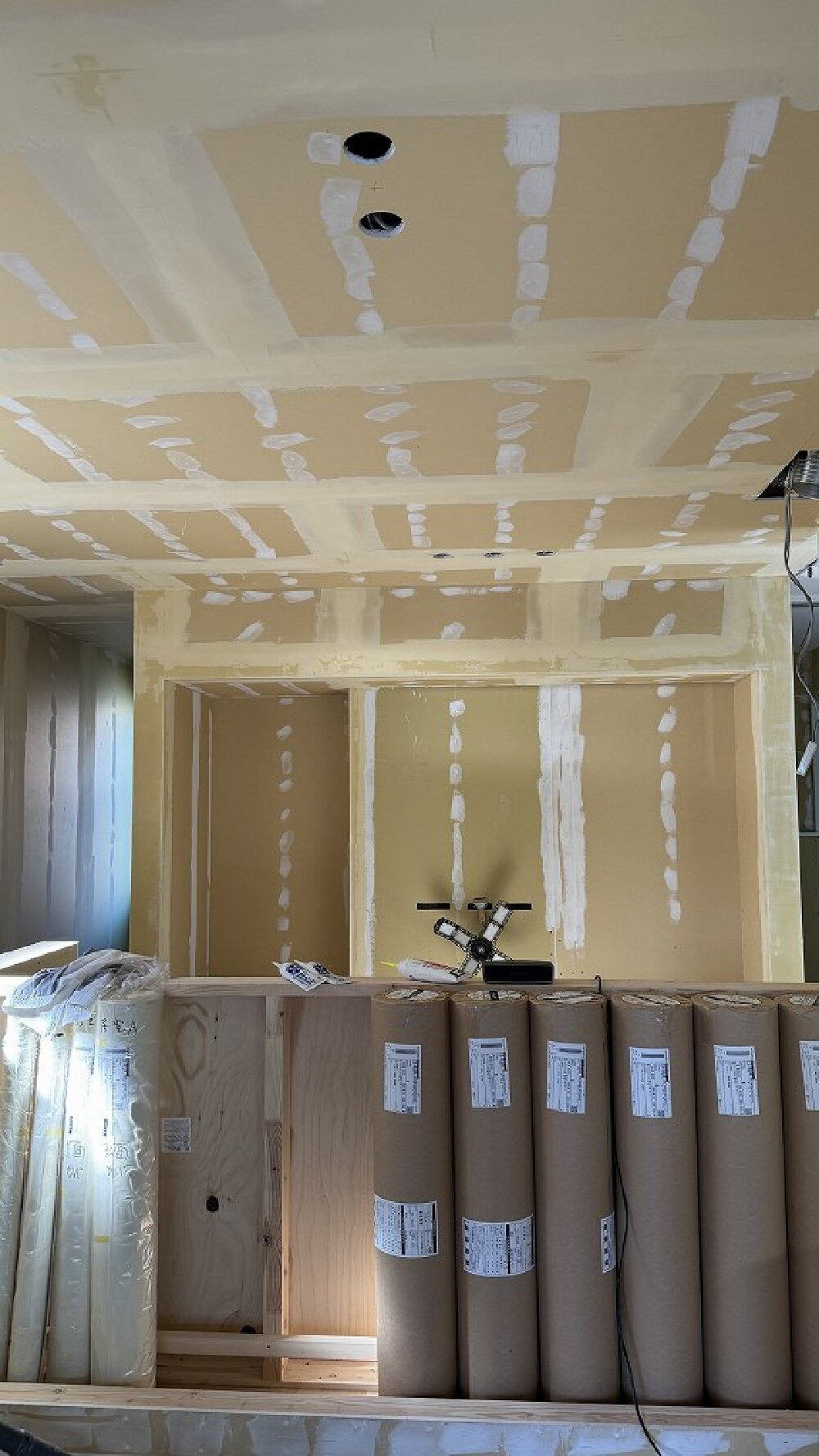

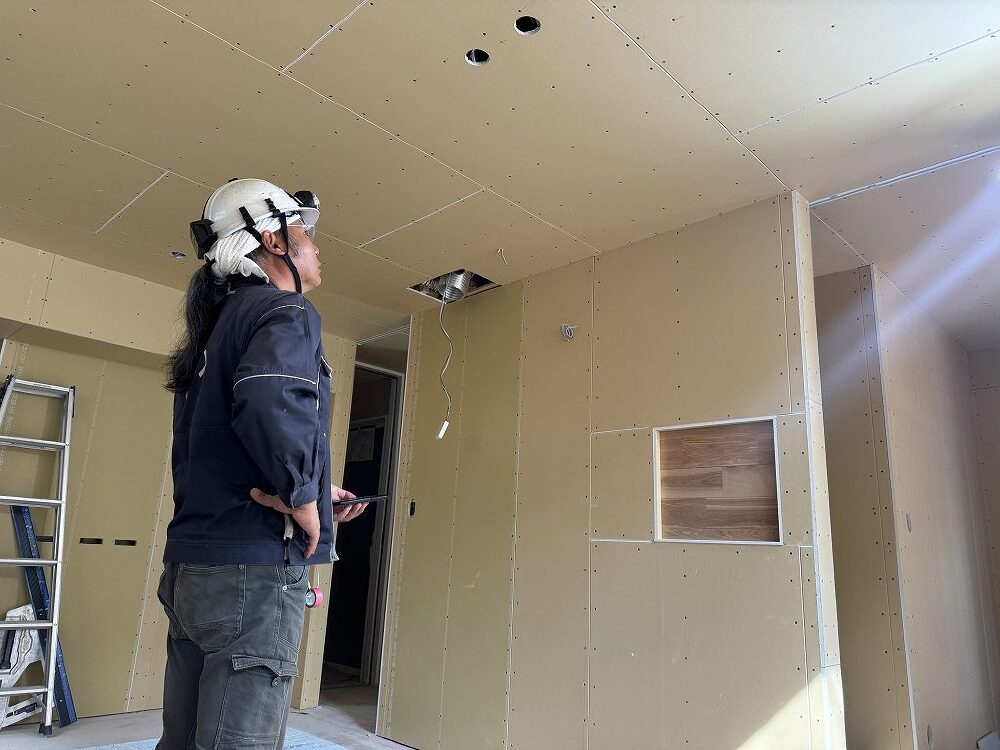

石膏ボードと内部造作の監査を行っていました。
石膏ボードが既定の間隔で打たれているか、浮きがないか、ボードのヒビはないかなど、一カ所一カ所チェックしていきます。
自社検査プラス第三者からの視点も加わり厳しくチェックをしていくことで、
確かな品質の住宅をお客様に提供できるように努めています。

2. 2024年11月05日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<吹き抜けから見える景色>

吹き抜け部分からきれいな青空が見えました。
リビングのすぐ隣に畳コーナーができるので、そこでリラックスしているときに、ちょうど空を見ることができ
癒しの空間になるだろうなと思います。
内装工事が始まると一気に部屋の雰囲気が変わるので楽しみです。

3. 2024年10月29日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<太陽光発電のパネル設置されました>

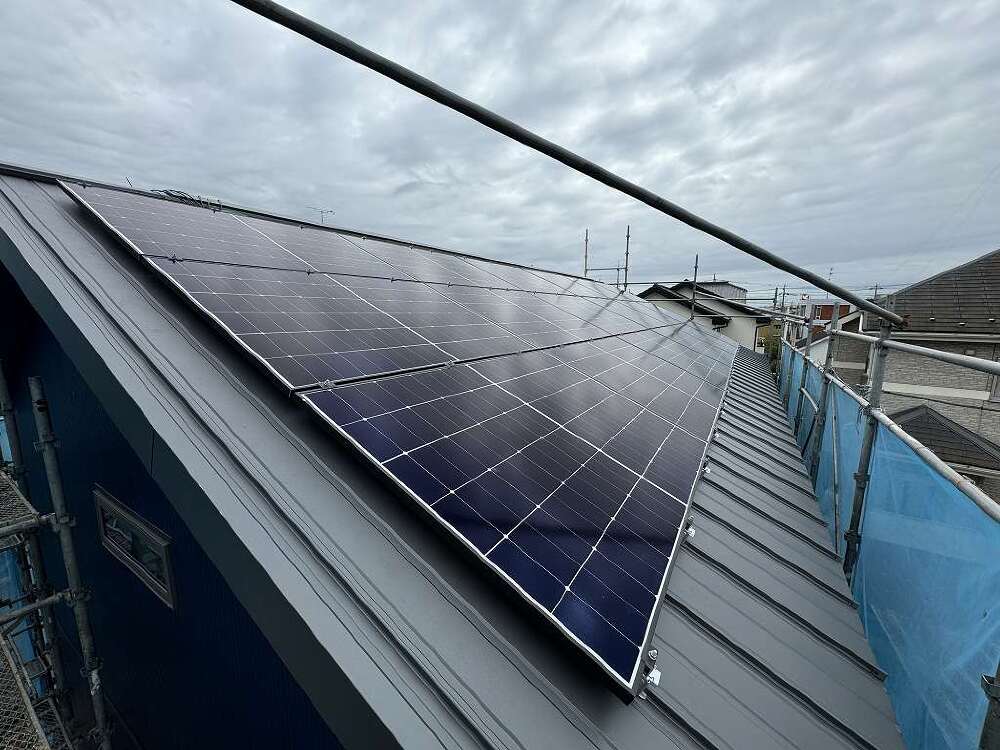

太陽光発電のパネルが設置されました。
太陽光発電をすることで、自宅の電気代の節約になったり、停電した時なども普段通りの生活ができます。
もちろん初期費用はかかりますが、電気代がどんどん上がっている現在。つけておいて損はないかもしれません。

4. 2024年10月22日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

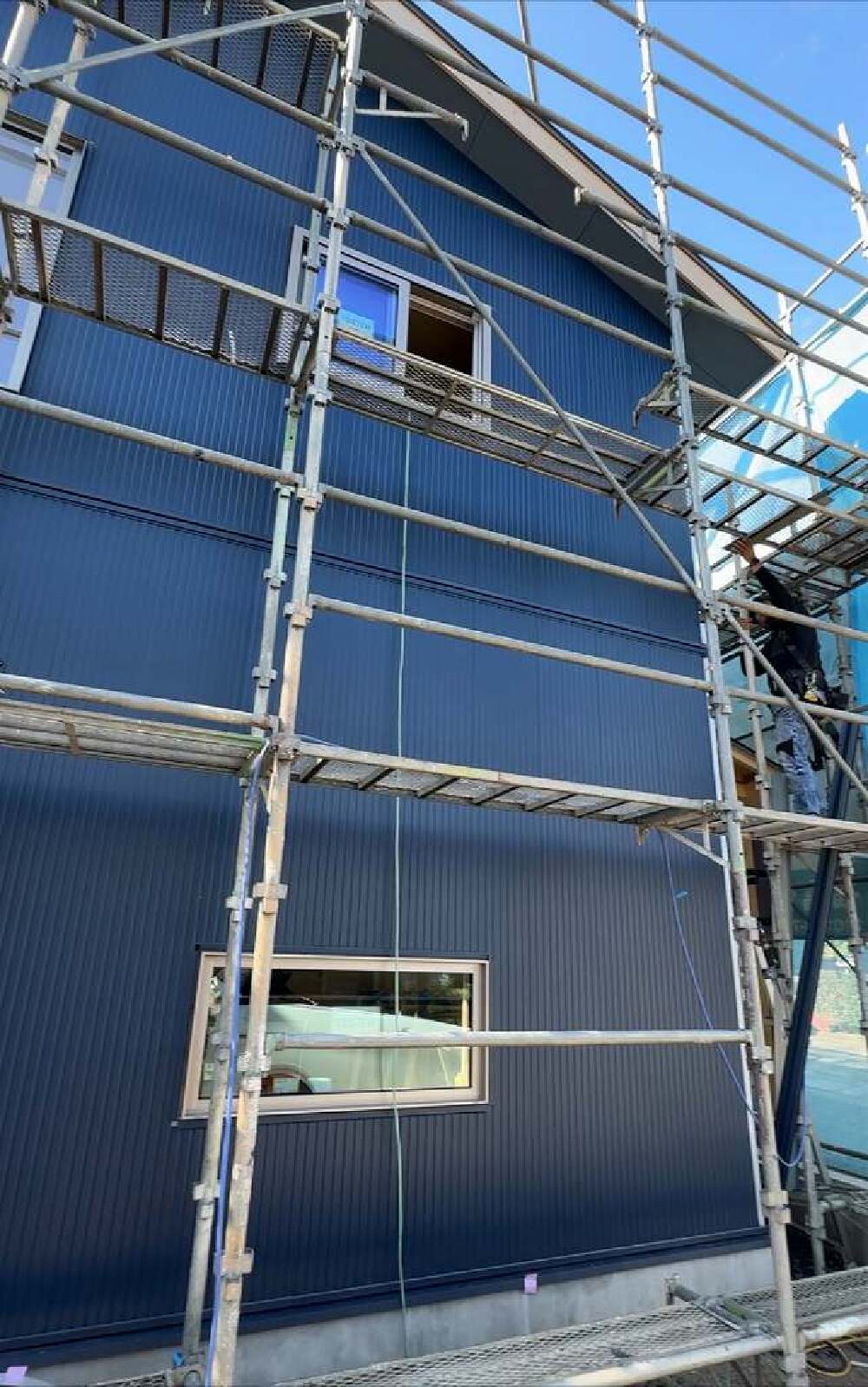

<外壁工事進んでいます>

紺色の金属外壁がはられていました。
外壁材がはられると、一気に家の外側の雰囲気が出ますね。
ぐっと引き締まった雰囲気が素敵です。

5. 2024年10月17日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<外壁をはる準備>

窓やドア、外壁の角などの見切り材の取り付けを行っていました。
一見地味な作業ですが、雨水の侵入などを防ぐためにも大切な工程です。

6. 2024年10月10日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<床はり工事>

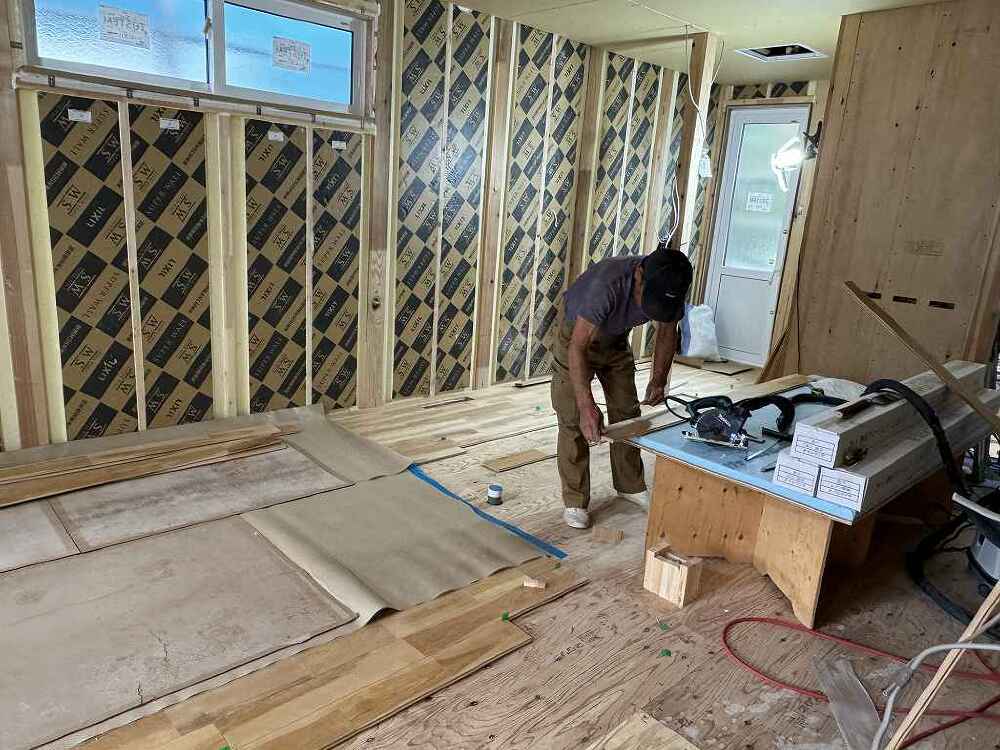

大工さんが床張り工事を行っていました。
一枚一枚サイズや色味などを確認しながら作業を行っています。
樺桜の床材の木目がとても素敵でした。

7. 2024年09月30日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

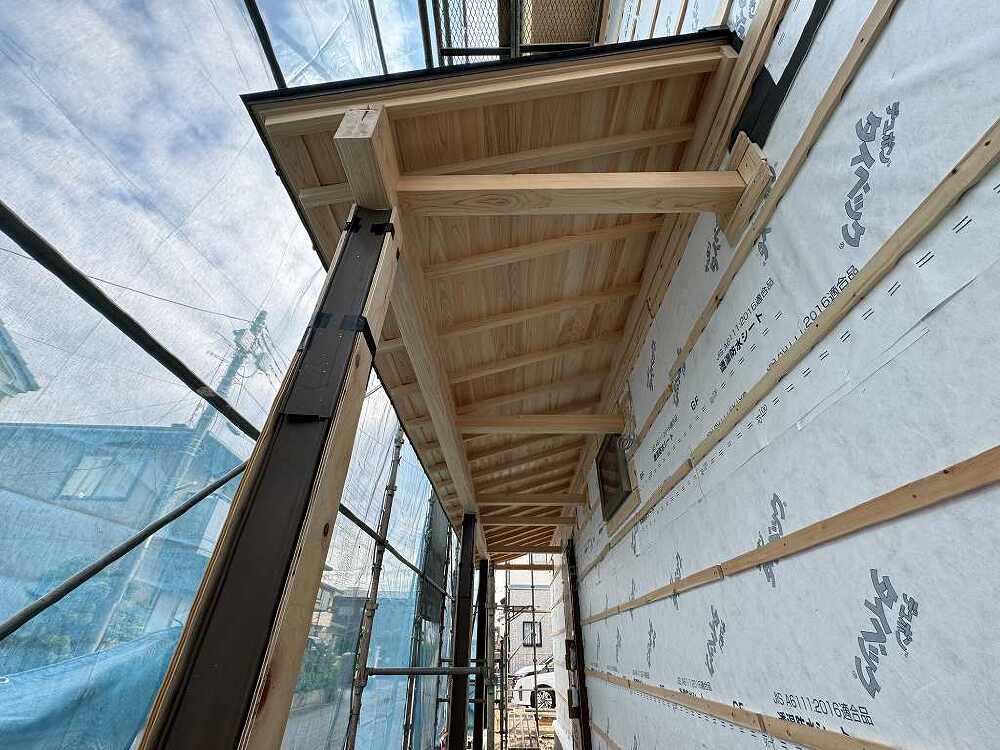

<玄関のひさし>

お客様のご希望でもあった、玄関のひさしがつくられました。
和風な見た目で、お家の顔部分でもあります。
玄関前の雨除けにも役に立ちます。

8. 2024年09月26日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

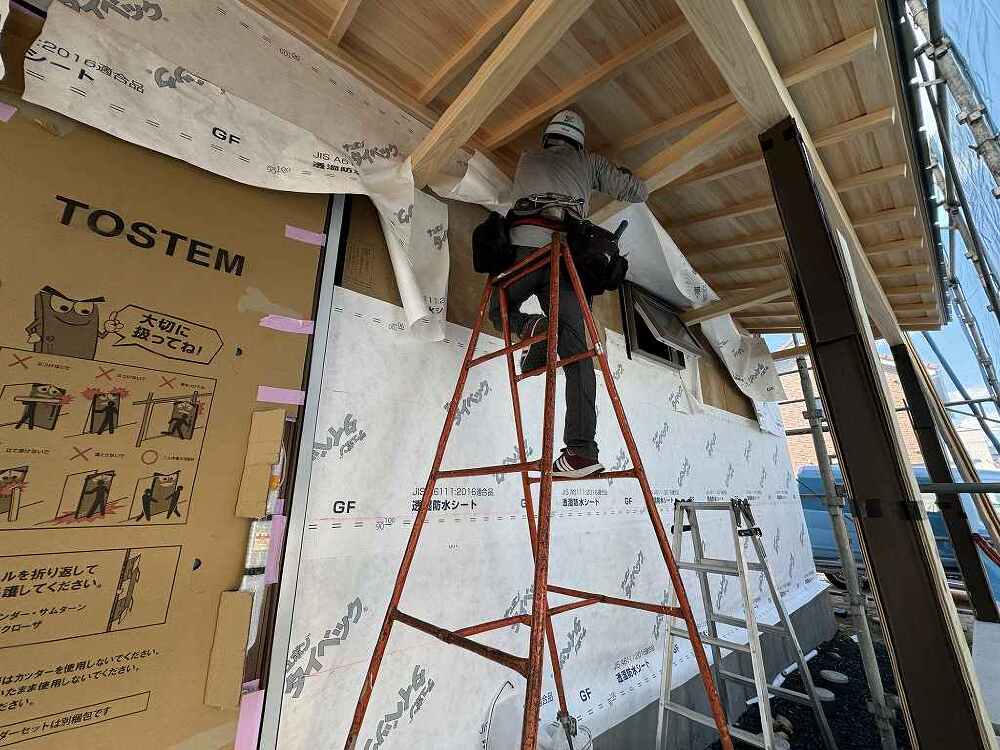

<外壁工事>

外壁工事を行っていました。
外壁材を張る前に、透湿防水シートを張り、外壁の中もしっかり換気ができるように、
胴縁をつけていきます。

9. 2024年09月20日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<気密測定行いました>

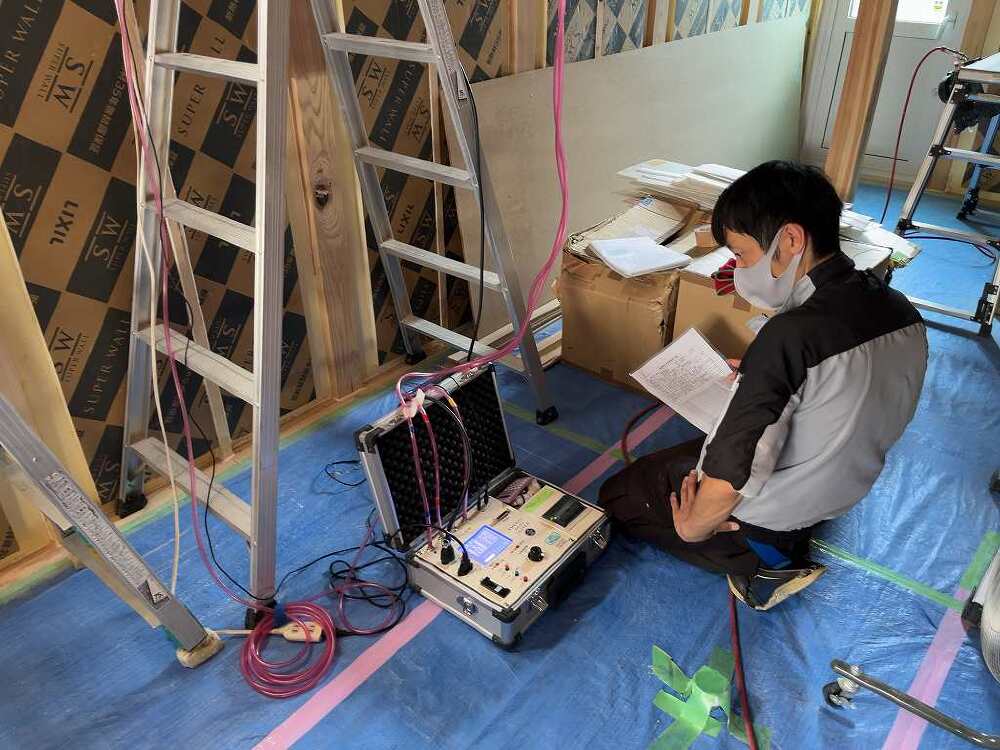

気密測定を行いました。
結果は、C値0.11の好成績でした。
福富住宅では、全棟気密測定を行っています。
計算した書面上だけではなく、現場でしっかりと実証していくことが大切です。

10. 2024年09月10日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<気密検査目前>

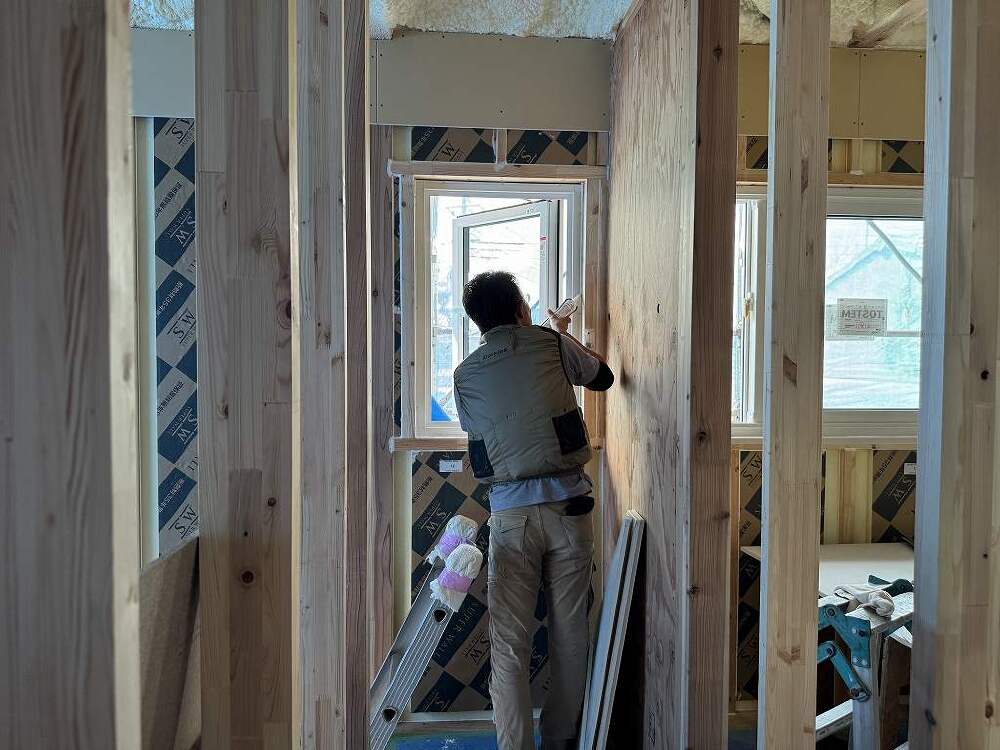

窓やドアも取り付けられていました。
福富住宅の一級建築士兄弟の弟であり現場監督の渡邊剛がコーキングのチェックをしながら作業を行っていました。
気密検査も目前です。

11. 2024年09月02日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

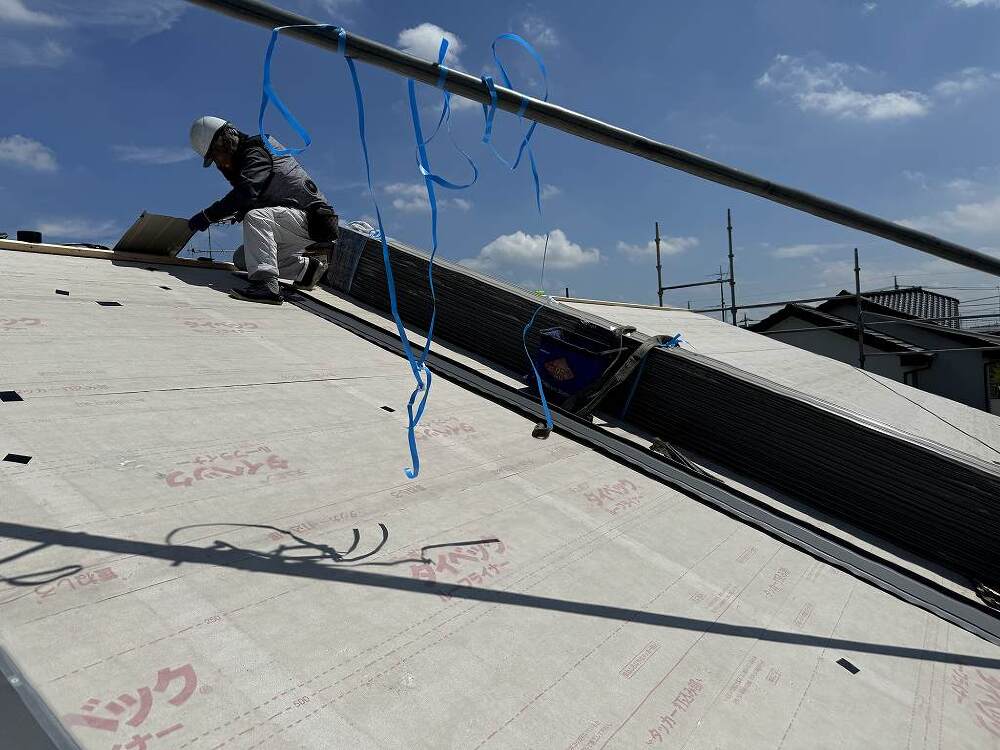

<屋根工事>

台風10号もどこかに消え、晴天の中、屋根工事を行っていました。
屋根工事は、チーム・スマイルの『小和田建築板金』さんです。

12. 2024年08月29日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

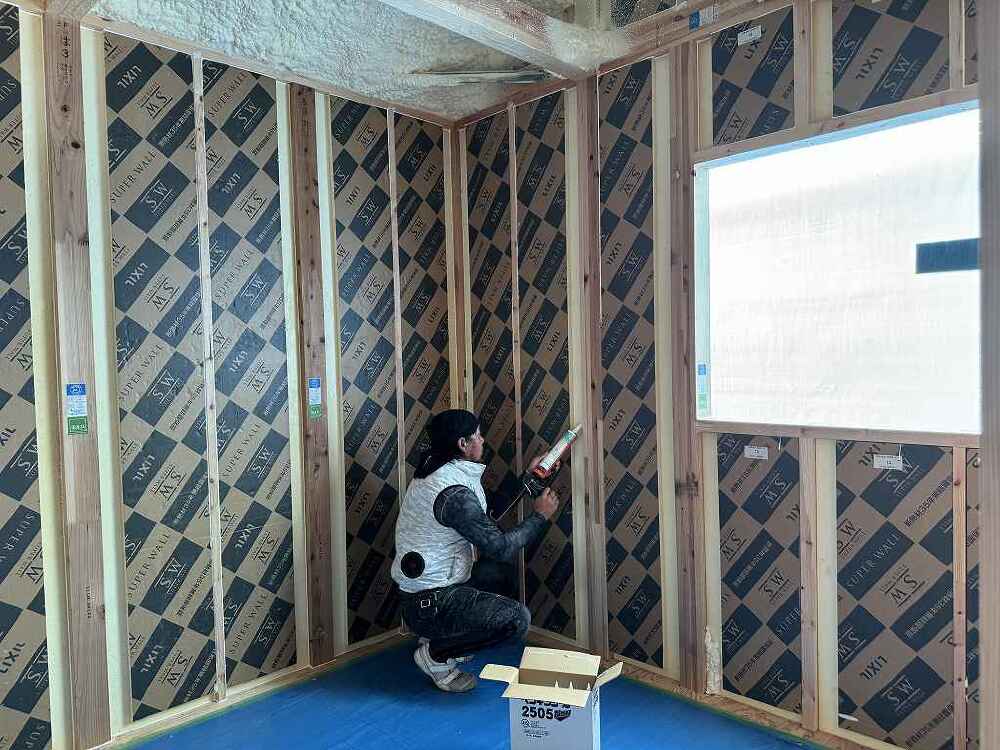

<コーキング作業>

気密を高めるためにコーキング作業を行います。
隙間を逃すことなく家をぐるりと作業していきます。
気の遠くなる作業ですが、高気密住宅を作っていくため妥協はなしです。
職人さんありがとうございます!

13. 2024年08月20日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<SWパネルが施工されていました>

SWパネルが屋根から一階の壁まで、びっしりと施工されていました。
まだサッシは取り付けられていませんでしたが、断熱材が入ったことで、外からの熱が和らいでいるような気がしました。

14. 2024年08月09日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<スーパーウォールパネル工事中>

大工さんが、スーパーウォールパネルの施工中でした。
スーパーウォールは、工場生産の安定した高品質断熱材であり、
福富住宅の、高耐震、高断熱&高気密の秘訣です。

15. 2024年08月02日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<ホウ酸処理>

木材のホウ酸処理を行っていました。
ホウ酸処理は防蟻・防腐効果があります。
柱や間柱など、家を支えていく大切な木材を守るために必要な処理となっています。

16. 2024年07月26日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

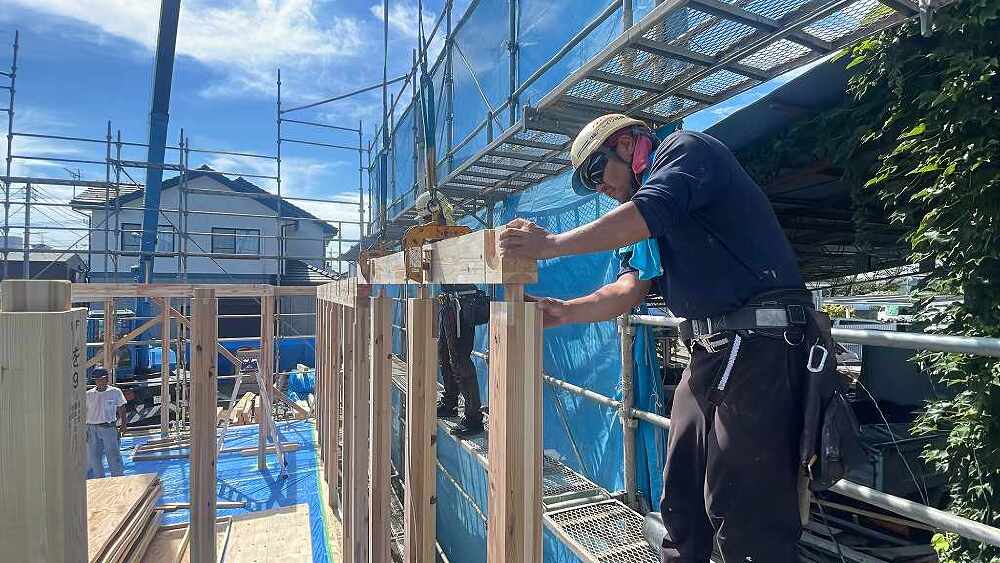

〈建て方作業中!〉

足場が組みあがり、建て方に入りました。
クレーンで木材を吊り上げ、職人さんがそれを受けとって組み立てていきます。
建て方が終わると上棟式です。
家のカタチが見えてくると、一気に家づくりの実感が湧いてきますね。

17. 2024年07月23日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

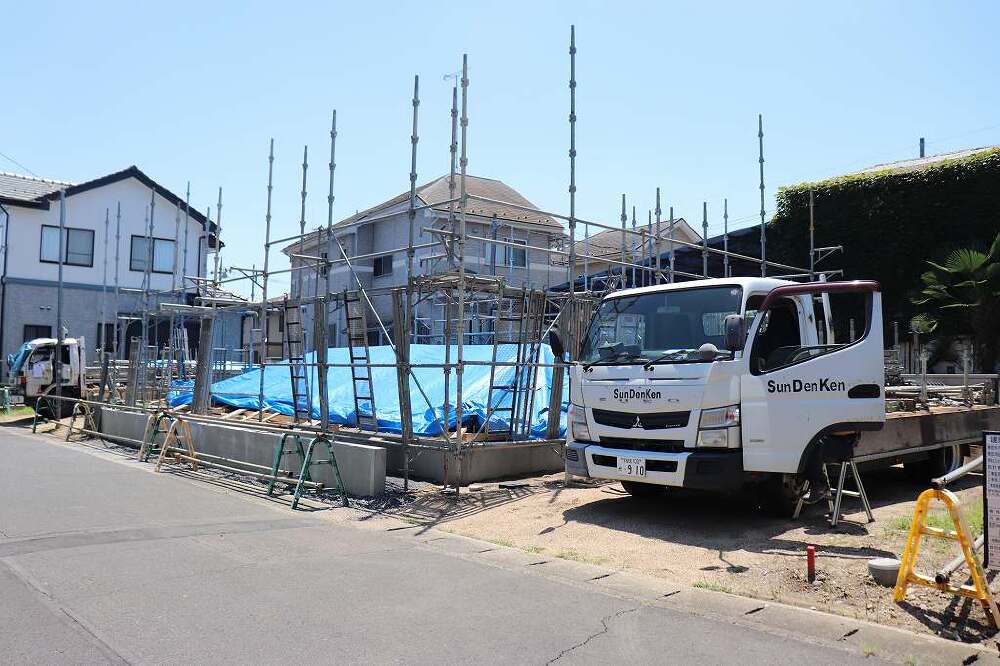

<足場の組み立て工事>

土台敷も終わり、チーム・スマイルの『サンデンケン』さんが、足場の組み立て作業をしていました。
足場ができたら、次は建て方の作業など、どんどん工事が進んでいきます。

18. 2024年07月17日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<土台敷>

土台敷を行っていました。
土台になる木材には、防腐・防蟻処理をしてあります。
木材にあるたくさんの穴は、工場で加圧注入の際に薬剤がしっかりと注入されるように施してあります。

19. 2024年07月09日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

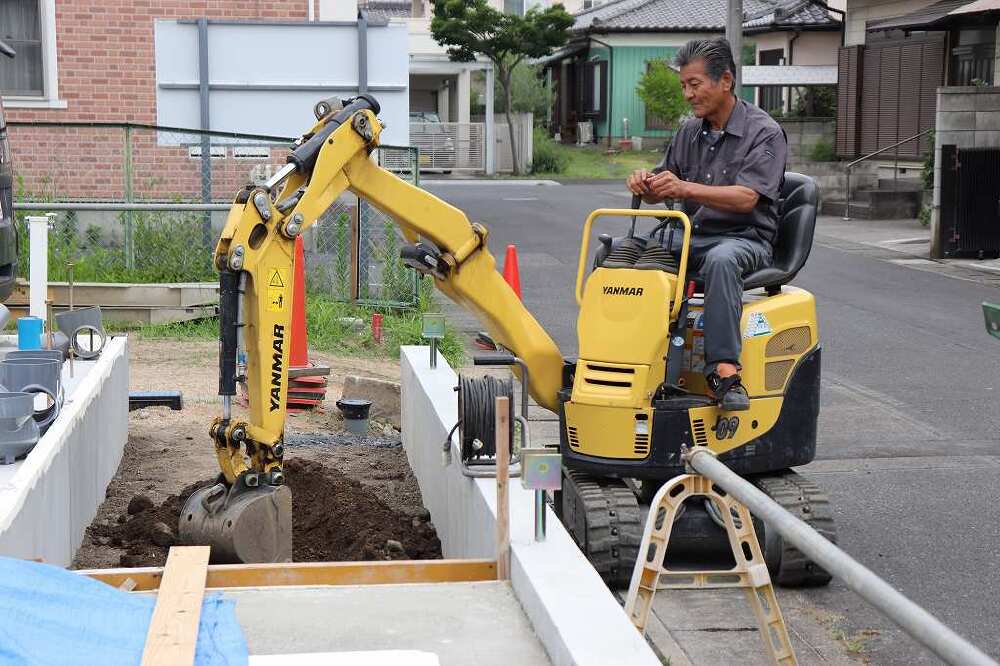

<外部配管工事>

基礎のコンクリート打設工事も終わり、
チーム・スマイルの『渡清商店』さんが、外部配管工事を行っていました。

20. 2024年06月27日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

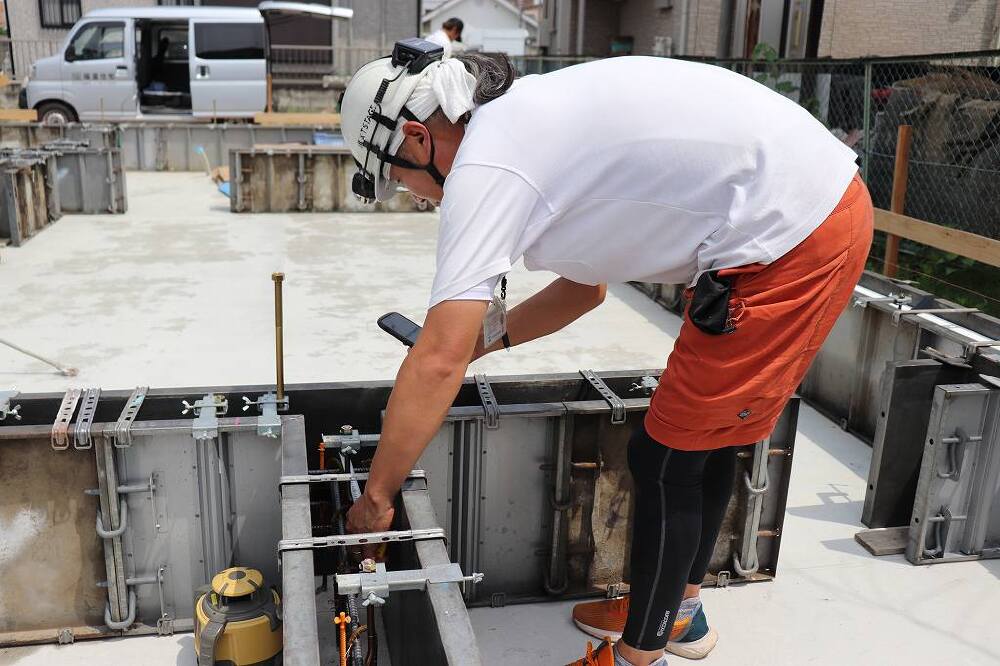

<基礎の監査>

第三者機関のネクストステージさんによる、基礎の立上り打設前の監査がありました。
監査の評価もよく、お褒めの言葉も頂けました。
基礎工事を担当してくださっている、チーム・スマイルの『郡司工業』さんいつもありがとうございます。
梅雨なのでなかなかコンクリート工事が難しい時期にはなりますが、今後とも丁寧な工事よろしくお願いします!

21. 2024年06月14日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

<配筋工事>

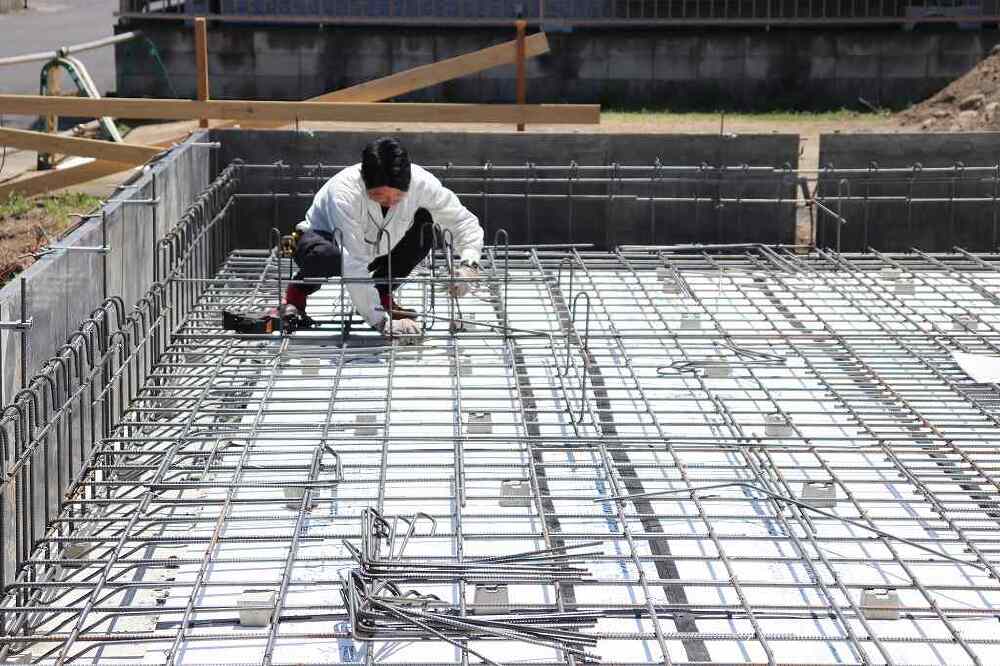

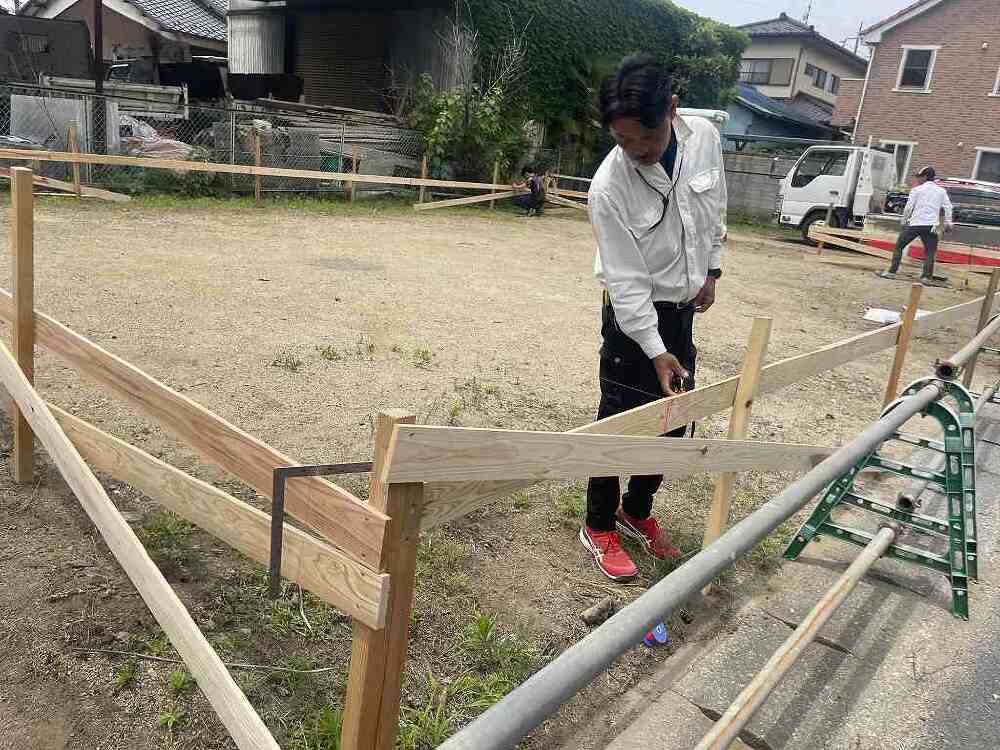

6月とは思えない暑さの中、チーム・スマイルの郡司工業さんが、配筋工事を行っていました。
設計図書を確認しながら、丁寧に作業を行っていきます。
来週にはコンクリートを打設する予定です。

22. 2024年06月06日
新築|二階建て|ZEH住宅|高耐震・高断熱・高気密|足利市の写真

〈遣り方工事〉

書庫のある家(仮)の遣り方工事が始まりました。
基礎工事は、チーム・スマイルの郡司工業さんです。
